御龙国际商寓
设计评分:
工程预算: 8.0万元
工期: 53天
面积: 55m²
城市: 广州市越秀区
楼盘地址: 广州市越秀区
案例简介: .
2359
工程总进度61%
文件下载
测量阶段
准备阶段
拆改阶段
水电阶段
泥工阶段
木工阶段
灰工阶段
收尾阶段
软装阶段
竣工阶段
方案造价
业主满意度
0%
实际造价: 0元
施工详情
准备阶段
2019-06-13 17:16

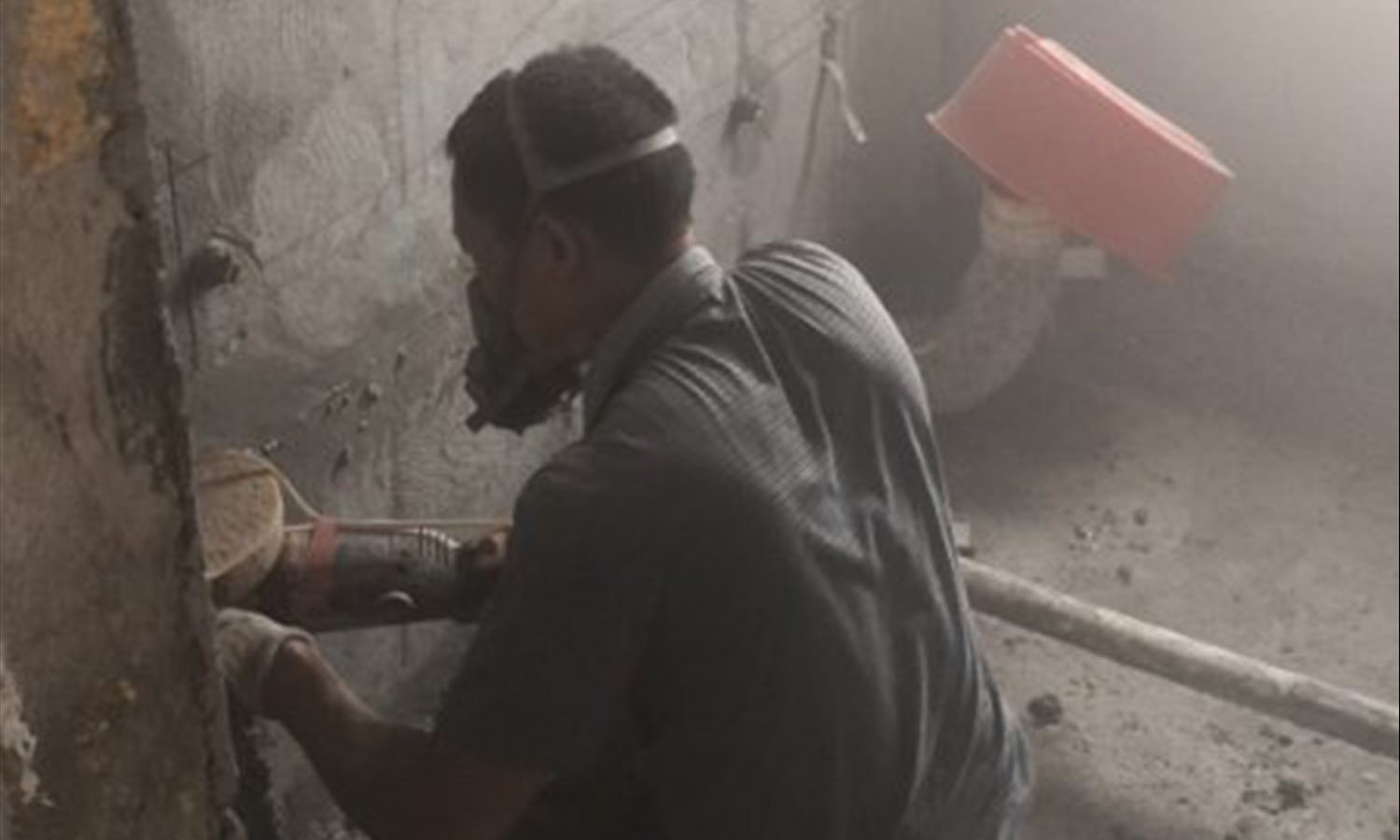

杂工打阳台墙砖
3人分享 6人喜欢
2019-05-14
2019-05-14 17:18
清淤泥,打拆收尾,今天完工
8人分享 9人喜欢
2019-05-15
2019-05-15 17:18
下午上水泥沙
3人分享 4人喜欢
2019-05-16
2019-05-16 17:19
水泥工进场,泥工进场批荡
9人分享 15人喜欢
水电阶段

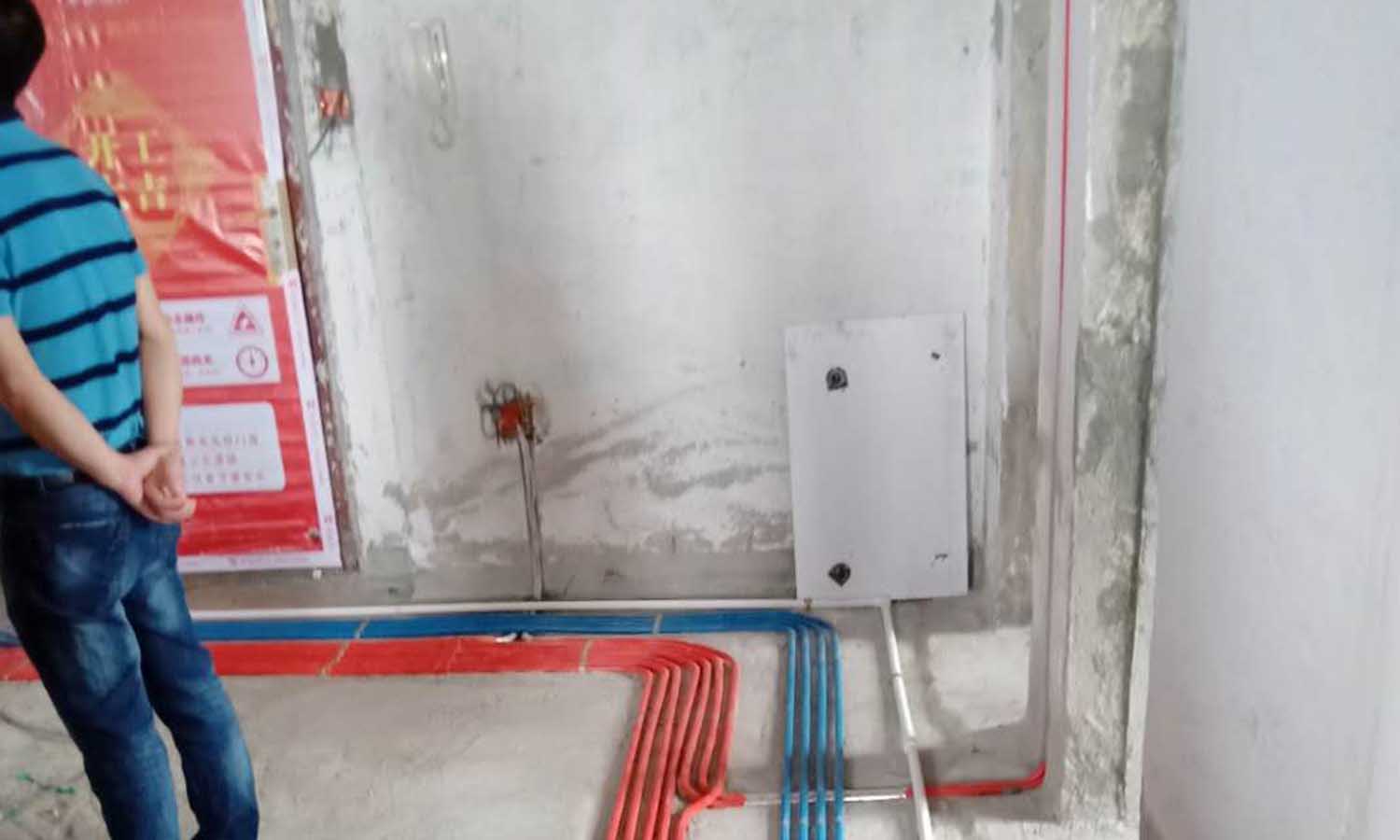

2019-05-20 17:21
水电定位
8人分享 9人喜欢
2019-05-22
2019-05-22 17:22

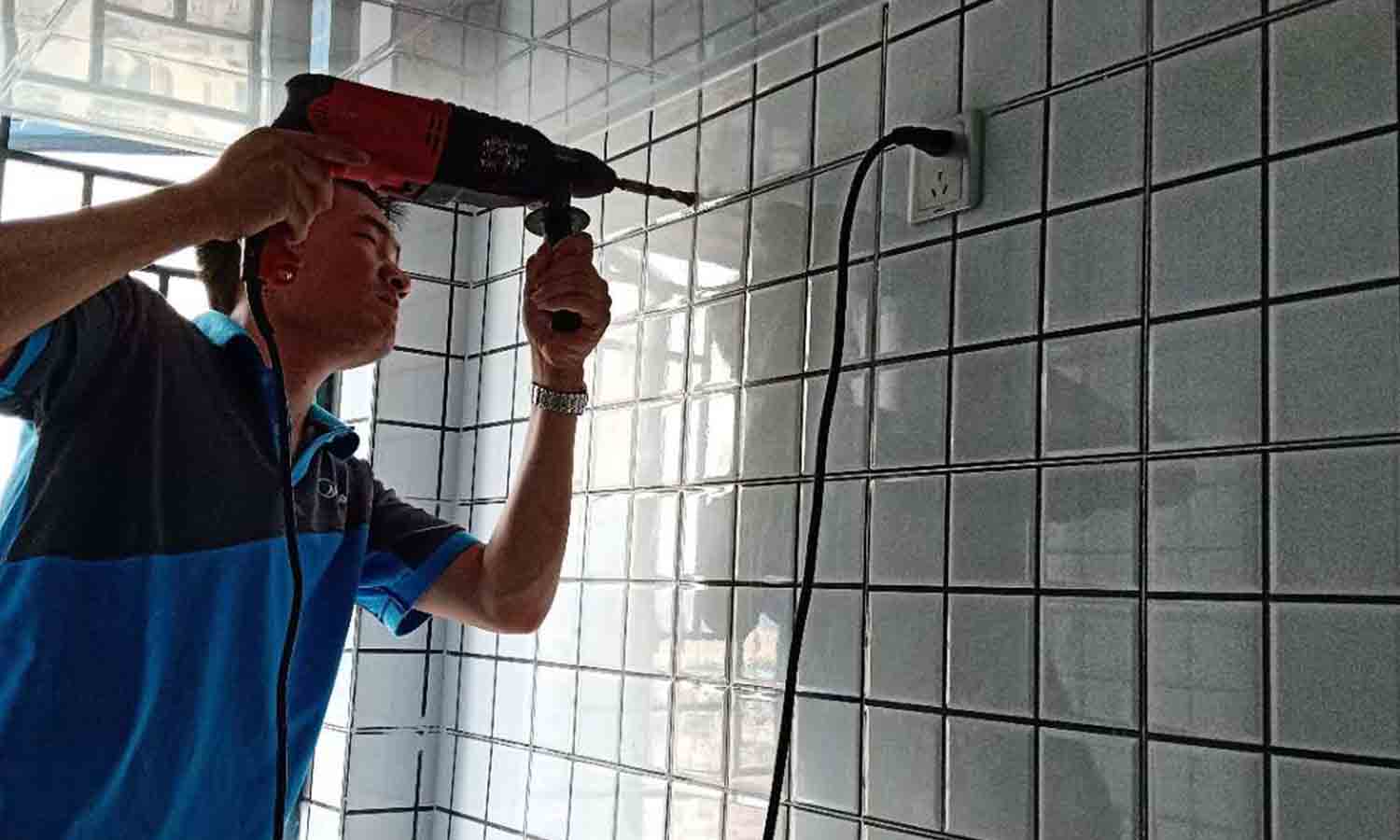

电工开槽
4人分享 9人喜欢
2019-05-23
2019-05-23 17:23
电工打槽,清理现场
7人分享 7人喜欢
2019-05-24
2019-05-24 17:24

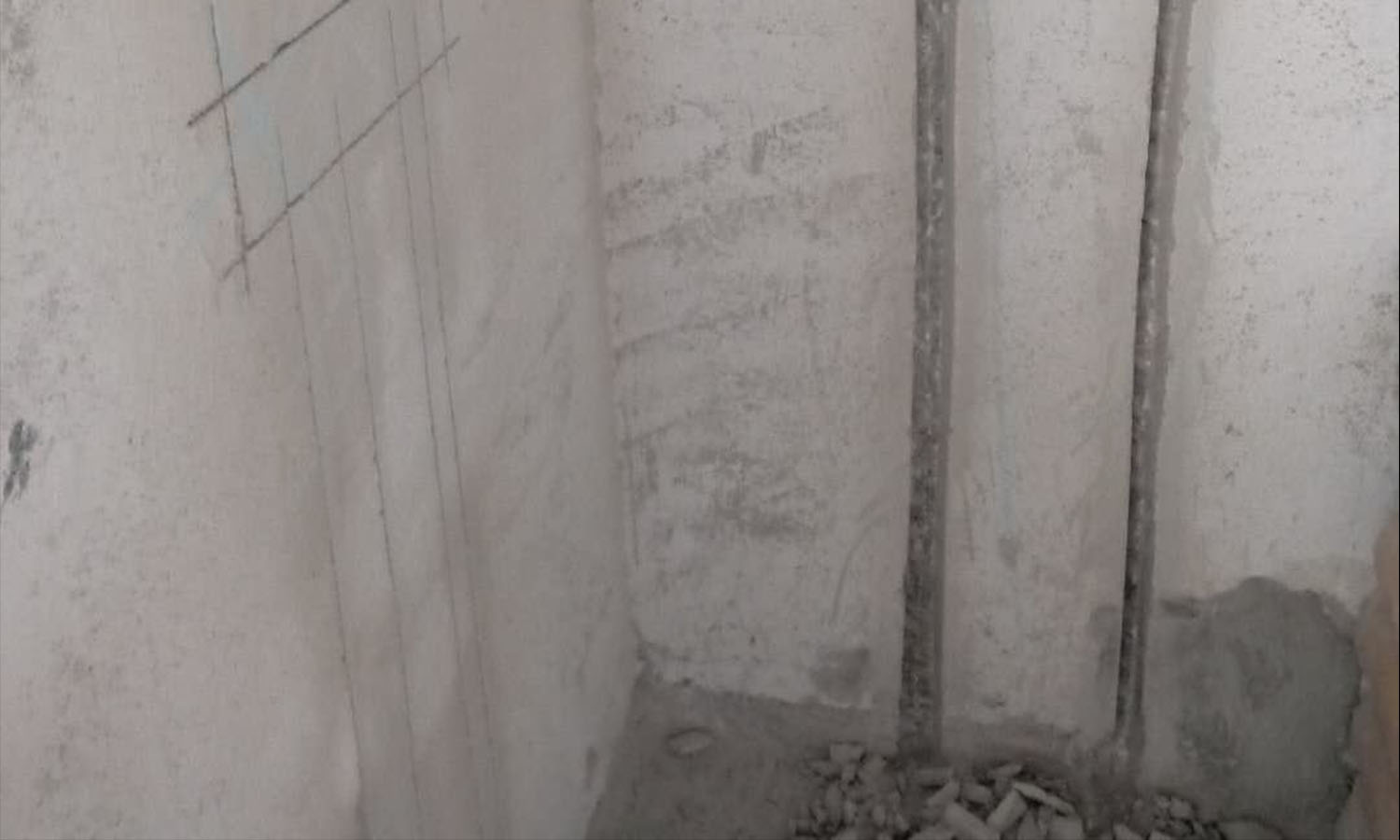

电工预埋底盒,布线管
3人分享 7人喜欢
2019-05-26
2019-05-26 17:25
煤气公司师傅过来看现场商量怎么布管。
5人分享 8人喜欢
2019-05-27
2019-05-27 17:26
电工布管
6人分享 8人喜欢
2019-05-28
2019-05-28 17:27
电工布置水管和线管,明天下午两点水电检测
6人分享 8人喜欢
2019-05-29
2019-05-29 17:27
水电检测,封槽
5人分享 9人喜欢
2019-05-30
2019-05-30 17:28
改煤气管道,杂工打墙,电工前期以完工,明天泥工进场找平。
4人分享 9人喜欢
2019-06-01
2019-06-01 18:08
洗手间,厨房做防水2、房间地面找平以完成,上水泥沙,地砖进场
7人分享 12人喜欢
2019-06-02
2019-06-02 18:09
厨房,洗手间,阳台地面找平2、房门量尺下单
6人分享 9人喜欢
2019-06-04
2019-06-04 18:09
洗手间试水48小时
3人分享 13人喜欢
2019-06-10
2019-06-10 18:10

洗手间地面,门槛石做保护2.泥工2个师傅,铺窗台石和洗手间墙砖,明天橱柜量尺下单
4人分享 8人喜欢
2019-06-27
2019-06-27 18:11

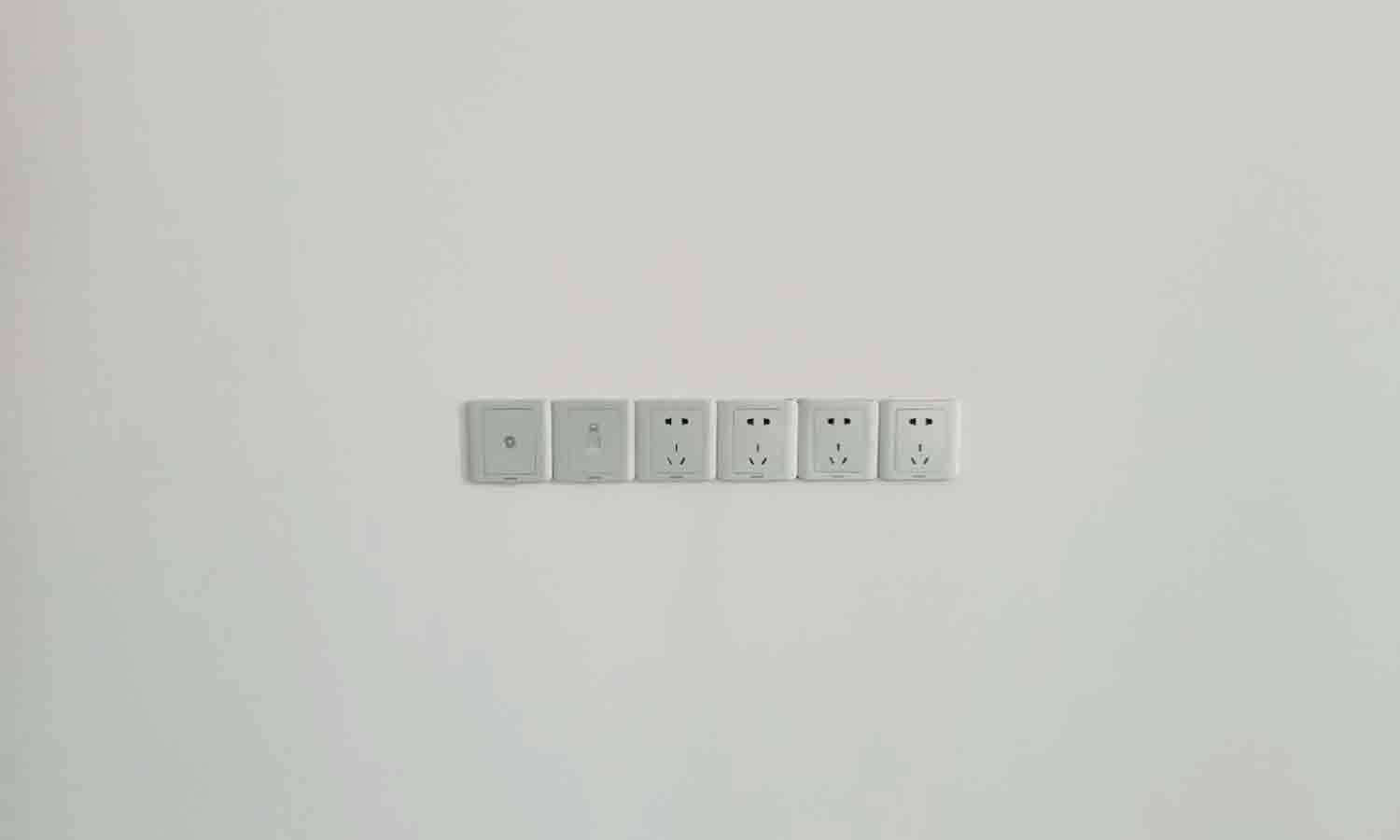

电工安装开关面板和灯具2.洗手间厨房安装铝扣板吊顶3.明天油漆工修补上面漆
8人分享 8人喜欢
2019-06-28
2019-06-28 18:12
电工灯具安装完成2.明天插座修补,上面漆3.清理厨房卫生间地面,明天泥工过来填缝
6人分享 8人喜欢
2019-07-01
2019-07-01 18:13

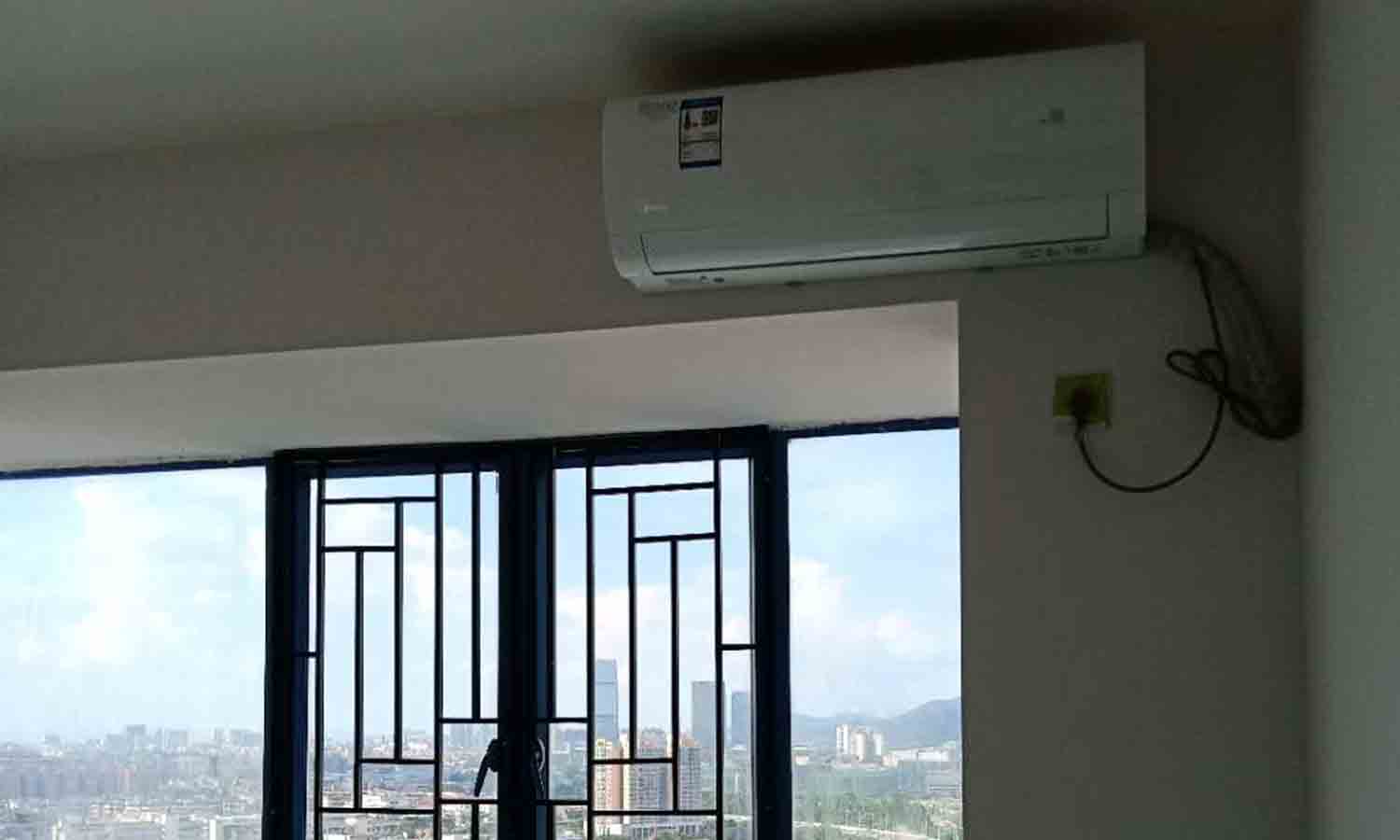

空调以安装好
5人分享 7人喜欢
泥工阶段
2019-05-17 17:20
泥工墙面批荡修补完成
5人分享 10人喜欢
2019-05-31
2019-05-31 17:59
泥工进场放线,地面找平,主材那边后天可以安排,柜子,门的厂家过来量尺。2,明天可以安排送墙地砖过来。
5人分享 8人喜欢
2019-06-03
2019-06-03 18:00
泥工铺厨房墙2、推拉门厂家量尺下单
5人分享 7人喜欢
2019-06-05
2019-06-05 18:01
泥工贴厨房墙2、灰工滚生态墙3、试水以48小时
4人分享 8人喜欢
2019-06-06
2019-06-06 18:02
泥工铺厨房墙砖2、门槛石,窗台石送货过3、阳台试水
6人分享 10人喜欢
2019-06-11
2019-06-11 18:03
泥工2人施工,铺阳台墙砖和洗手间墙砖,橱柜以量尺2.下午上木工材料和扇灰材料,明天木工做隔墙3.木工,扇灰材料进场,打扫卫生
4人分享 8人喜欢
2019-06-12
2019-06-12 18:04
泥工贴洗手间墙砖2.木工做隔墙
4人分享 8人喜欢
2019-06-13
2019-06-13 18:05
泥工铺洗手间墙砖2.木工做隔墙,淋浴房量尺下单,洗手盆量尺下单
7人分享 10人喜欢
2019-06-15
2019-06-15 18:06
泥工贴阳台墙砖
4人分享 7人喜欢
2019-06-25
2019-06-25 18:06
泥工收尾2.现场确定油漆颜色3.后天安装开关面板,灯具
3人分享 8人喜欢
2019-07-07
2019-07-07 14:39

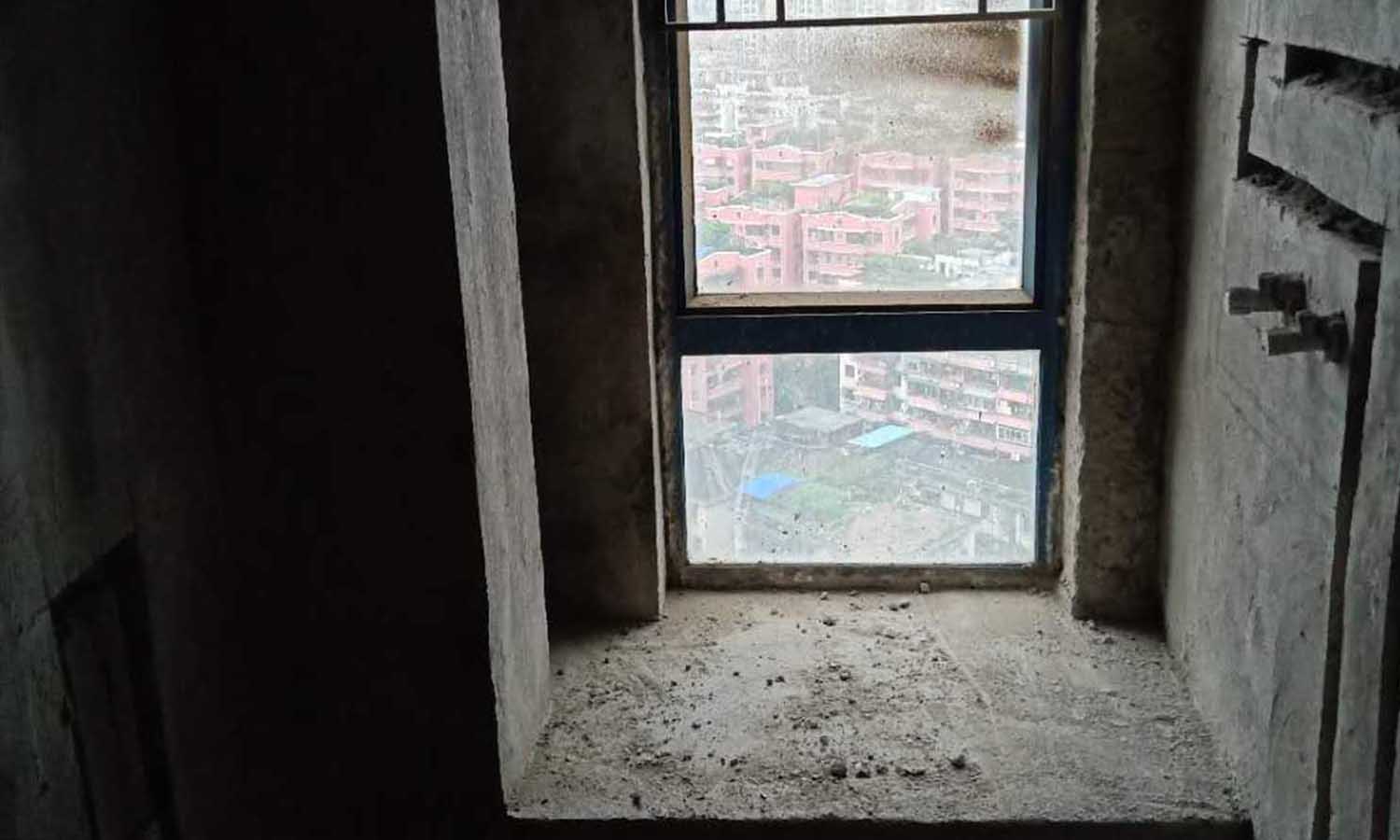

窗户以开好
5人分享 9人喜欢
2019-07-08
2019-07-08 14:40
安装大门,卫浴送货安装
3人分享 8人喜欢
2019-07-13
2019-07-13 14:41
安装卫浴,五金挂件和淋浴推拉门2.橱柜送货安装
0人分享 0人喜欢
2019-07-11
2019-07-11 14:42

安装厨房台面2.安装房间活动层板和门吸3.清理垃圾4.明天安装卫生间和阳台洗手盆
4人分享 11人喜欢
木工阶段
2018-06-30 18:17
木地板送货过来
5人分享 6人喜欢
2019-07-03
2019-07-03 18:18
厂家安装房间木门2.明天安装木地板
7人分享 9人喜欢
2019-07-04
2019-07-04 18:19
木地板安装2.房间木门以安装好,明天安装大门
4人分享 10人喜欢
灰工阶段
2019-06-17 18:14
今天工地无人施工,扇灰第一遍灰昨天刚扇好,等干透一下,明天过来,泥工贴砖基本完成,就剩下一点收尾,还要补一点砖,等门装好,泥工在过来收尾
4人分享 6人喜欢
2019-06-18
2019-06-18 18:15
灰工扇天花灰,墙面挂网
6人分享 9人喜欢
2019-06-19
2019-06-19 18:16
打扫卫生,做保护2.扇灰两遍以完成,等墙面干透两天,再扇第三遍灰3.主卧地面做防潮地坪漆4.下个星期安装卫生间,厨房,阳台推拉门
4人分享 8人喜欢
2019-06-21
2019-06-21 18:17
灰工扇第三遍灰,门口那些开裂的地方也帮你弄了一下
4人分享 6人喜欢
